Campionii și codașii autostrăzilor de Cluj. Topul constructorilor în 2018

Campionii și codașii autostrăzilor de Cluj. Topul constructorilor în 2018
Campionii și codașii autostrăzilor de Cluj
Campionii și codașii autostrăzilor de Cluj

Companiile Tirrena Scavi și Geiger s-au mișcat cel mai bine în ultimul an pe autostrăzile ce conectează județul Cluj, în timp ce Aktor și Straco au progresat foarte puțin.

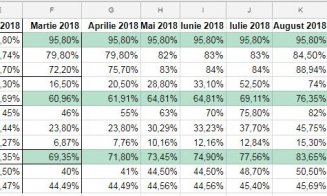

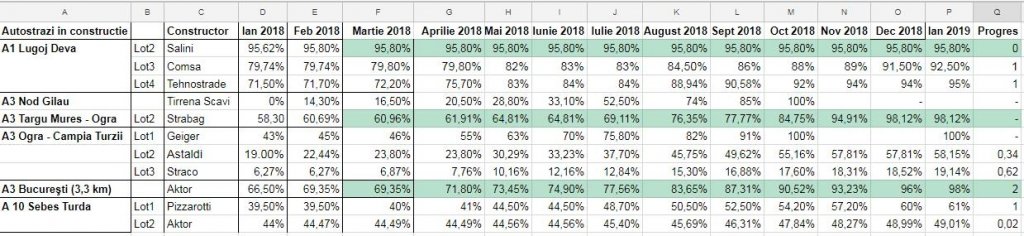

Progresul constructorilor în zona Clujului (ian. 2018 /ian. 2019)

Tirrena Scavi      A3       0,00%           100%          +100
Geiger                   A3        43,00%         100%           +57
Strabag                 A3        58,30%         98,12%      +39
Astaldi                  A3        19,00%         58,15%       +39
Pizzarotti            A10     39,50%         61,00%       +21
Straco                   A3         6,27%           19,14%       +12
Aktor                    A10       44,00%        49,01%        +5

Sursa: Economica.net

Venirea iernii şi perioada sărbătorilor au dus la încetinirea ritmului de lucru pe majoritatea şantierelor de autostrăzi. Cel mai mare progres din ianuarie s-a înregistrat pe Autostrada Urbană a capitalei, care deşi a fost deschisă traficului, încă nu este gata 100%.

Grecii de la Aktor au raportat în ianuarie un progres de două puncte procentuale pe Autostrada Urbană, "ciotul" de 3,3 km de la intrarea în capitală a Autostrăzii Bucureşti – Ploieşti. Stadiul fizic pe acest tronson, deschis traficului pe 14 decembrie, a ajuns la 98%.

Următorii trei constructori din top au raportat avansuri de câte un punct procentual fiecare. Dorinel Umbrărescu a ajuns pe lotul 4 din Autostrada Lugoj – Deva la un grad de execuţie de 95% în ianuarie, în vreme ce spaniolii de la Comsa au avansat pe lotul 3 din aceeaşi autostradă până la un stadiu de 92,50%.

Un avans de 0,62% a fost raportat de către constructorul român Straco pe lotul Autostrada Câmpia Turzii – Târgu-Mureş (A3), până la un grad de execuţie de 19,14%. Pe aceeaşi autostradă, italienii de la Astaldi au avansat cu 0,34 puncte procentuale pe lotul lor, până la stadiul de 58,15%.

Italienii de la Impresa Pizzarotti au raportat un progres de un punct procentual, până la 61% pe lotul 1 din Autostrada Sebeş – Turda (A10). Grecii de la Aktor au mai raportat un progres de 0,02 puncte procentuale pe lotul 2 din magistrala Sebeş – Turda, până la 49,01%.

Rămâne de văzut dacă odată cu începerea sezonului de construcţii va fi mărit ritmul de lucru, astfel încât anul acesta să fie daţi în trafic 118 km de autostradă, aşa cum speră oficialii de la Compania Națională de Administrare a Infrastructurii Rutiere.
